1、施工前的準備工作
①、機具進場前需經業主及管理公司確認,其操作人員必須是經過管理公司及業主培訓且合格的操作人員。
②、拆除前要確定拆除建筑物與業主及管理公司核實,核實無誤后方可進行拆除。
③、材料準備,包括挖機、裝載機、運輸車、電錘、榔頭、釬子、1.8米的活動腳手架3臺 氧氣乙炔、小液壓鉗等。
④、室內桌椅及辦公設備移除。

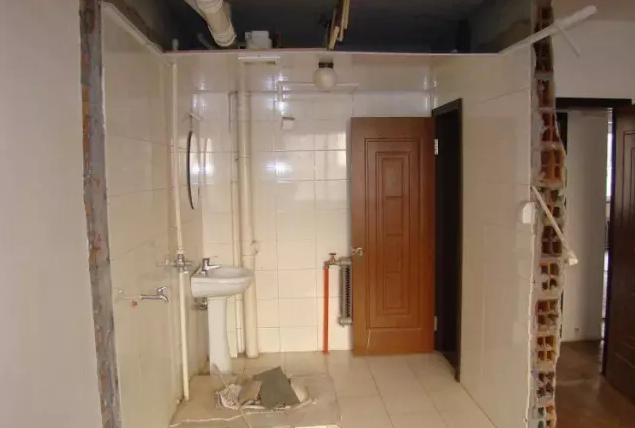

⑤、老廠作業區搭設腳手架用彩板做隔斷,有混凝土地面的打膨脹 螺 絲固定,沒有地面直接打鋼管固定。
⑥、車輛行駛的路段有消防栓處采取腳手架硬圍護,防止車輛碰撞影響消防系統。
2、人工拆除
①、有相關人員帶領專業水電工先斷開水源,進水切斷支管直接堵死,電源有電工斷電后確認指定哪根沒電就斷哪根。
②、人工拆除坐便及蹲便器具時,要先打開污水井對內 疏 通后用水沖洗干凈,污水排放完了以后才可以拆 除地下管道,防止環 境 污染。地下作業 時要先 前確 定其它管線、污水井、閥 門井 等位置后方可作業,有過路管線的采取人工開挖。

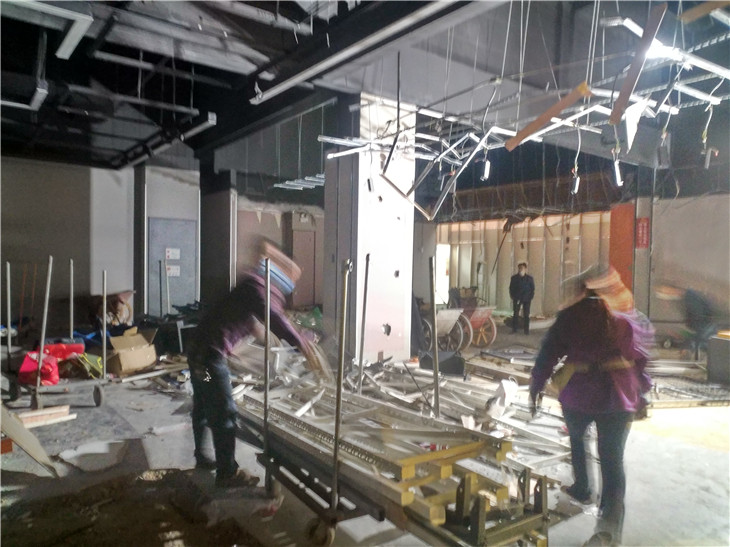

③、人工拆除門框窗戶、木地板、隔墻、玻璃、衛生及餐廚潔具、吊頂、燈具,根據現場情況高處采用活動架。
④、空調拆除時應按:a. 充氣放溶液。b、敲銅管頭拔銅管。c、割鐵。d、溴化鋰溶液要用器具打包封存,不要弄的到處都是防止破壞環境。
⑤、帶電施工的必須有專業電工接 線,其他作業人員不得私自接線,電器具必須有安全部門檢 查合格且貼合格證后方可使用,在帶水帶電作業時必須佩 戴 絕緣手套和橡膠絕緣鞋,切割時要有專人監火,滅火器要放在監火人3米內。
⑥、部分物件業主需保存的,拆除時要注意做好保護措施,拆除后打包存放業主指定地方、拆 除的材料及潔具經打包后整齊擺放臨時辦公室后面,運輸過程中小心輕放,防止破損。
3、機械拆除
①、機械進場,布置警戒線張貼警示牌。
②、機械拆除從上往下逐層、逐段進行,先拆除非承重結構,后摘除承重結構, 須按樓板、次梁、主梁、柱子的順序施工。
③、具備機械拆除條件后,先有破碎頭挖機拆除,依次拆除次梁主梁及柱,依次拆除的高度不得超過2米,拆除時警戒區域內所有作業人員必須佩戴防護耳塞,挖機作業時盡量避免噪聲過大。
④、拆除時挖機破碎頭與混凝土摩擦會產生灰塵,有風的時候會影響周邊環境,作業區域所有工作人員佩戴防護口罩,并派專人澆水,保持混凝土濕潤不起灰塵,盡量避免周邊環境不受污染。
⑤、施工中須有專人監測拆除建筑物的結構狀態并做好記錄,發現有不穩定狀態趨勢時,須停止作業采取有效措施消除隱患
⑥、路面及地面破碎采用挖機帶破碎頭施工,施工區域需布置警戒線張貼警示牌, 有專人看護指揮施工,施工前請業主相關專業人員確定路面是否有過路管線,取得業主方的交底確認后方可施工。
